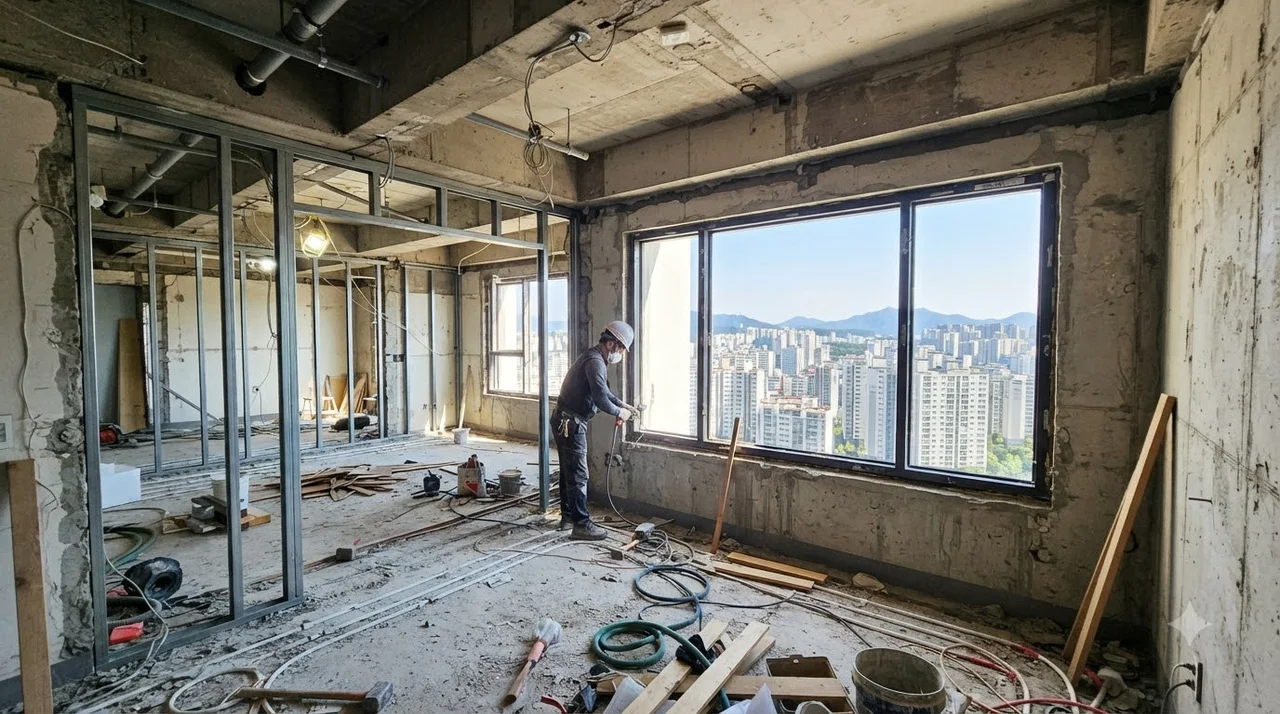

구축아파트 리모델링 순서 틀리면 800만원 더 듭니다

구축아파트 리모델링을 시작할 때 공정 순서를 잘못 배치하면 철거 재작업과 마감재 훼손으로 수백만 원의 추가 비용이 발생합니다. 올바른 공사 순서의 핵심은 철거 → 샷시 → 설비/욕실 → 목공 → 타일 → 도배 → 마루 → 가구 순서로 중장비와 먼지가 많은 공정을 먼저 끝내는 것입니다. 2026년 현재 원자재값과 인건비가 상승한 상황에서 순서 오류로 인한 마감재 덧방이나 재시공은 치명적인 예산 낭비를 초래합니다.
핵심 요약: 구축아파트 올수리 시 샷시 교체와 욕실 공사는 반드시 초반에 완료해야 하며, 가장 문의가 많은 도배 마루 순서는 도배 후 마루 또는 마루 후 도배의 장단점을 파악해 목공 단계에서 확정해야 합니다.
아파트 올수리 표준 인테리어 공사 순서 8단계

성공적인 구축아파트 리모델링을 위해 검증된 표준 8단계 공정을 안내합니다. 순서가 꼬이면 앞서 시공한 벽지나 바닥이 손상되어 보수비가 추가됩니다.
- 1단계: 철거 및 확장 공사 - 기존 가구, 욕실, 싱크대, 마루 철거 및 베란다 확장 진행
- 2단계: 샷시 교체 (창호) - 단열과 외풍 차단을 위해 틀 고정 및 유리를 극초반에 설치
- 3단계: 설비 및 전기/배관 - 욕실 배관 이설, 난방 배관 교체, 콘센트 증설 타공
- 4단계: 목공 공사 - 몰딩, 문틀 교체, 단열재 작업 및 천장 가벽 형성
- 5단계: 타일 공사 - 욕실, 현관, 발코니, 주방 벽면 타일 작업
- 6단계: 필름 및 페인트 - 문틀, 샷시 프레임 시트지 작업 및 베란다 탄성코트
- 7단계: 도배 및 마루 시공 - 벽지 도배 후 강마루/장판 등 바닥재 설치
- 8단계: 조명·가구·입주청소 - 싱크대, 붙박이장, 스위치, 조명 기구 탑재 후 마무리

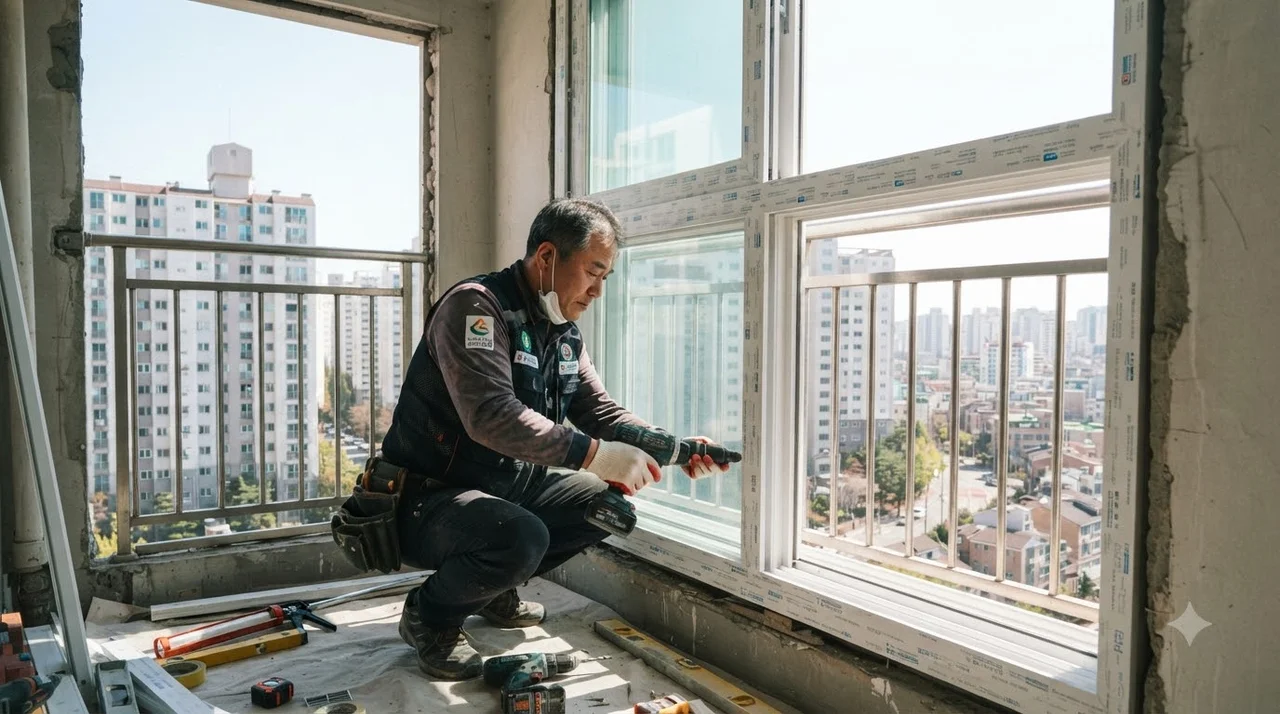

샷시 교체와 욕실 공사를 초반에 끝내야 하는 이유

많은 초보 셀프 인테리어족이 실수하는 부분이 바로 샷시 교체와 욕실 공사의 시점입니다. 샷시는 창호 특성상 고중량이며 외부 철거와 폼 사춤 작업 시 수평 맞춤과 벽면 훼손이 발생합니다. 목공이나 도배를 먼저 한 뒤 샷시를 바꾸면 벽지와 가벽이 무너져 결국 재철거 및 목공 재시공으로 이어집니다.
또한 욕실 공사는 방수재 도포와 타일 양생 기간이 필요하므로 최소 3일 이상의 공기를 확보해야 합니다. 목공 팀과 동선이 겹치면 먼지 오염으로 타일 접착력이 떨어집니다.
| 공정 항목 | 추천 투입 시기 | 순서 오류 시 발생 문제 |
|---|---|---|
| 샷시 교체 | 공사 2~3일차 (철거 직후) | 도배지 마감 훼손, 외풍 단열 결함, 추가 목공비 발생 |
| 욕실 공사 | 공사 3~5일차 (목공 전후) | 방수층 파손, 타일 오염, 배관 재작업 발생 |

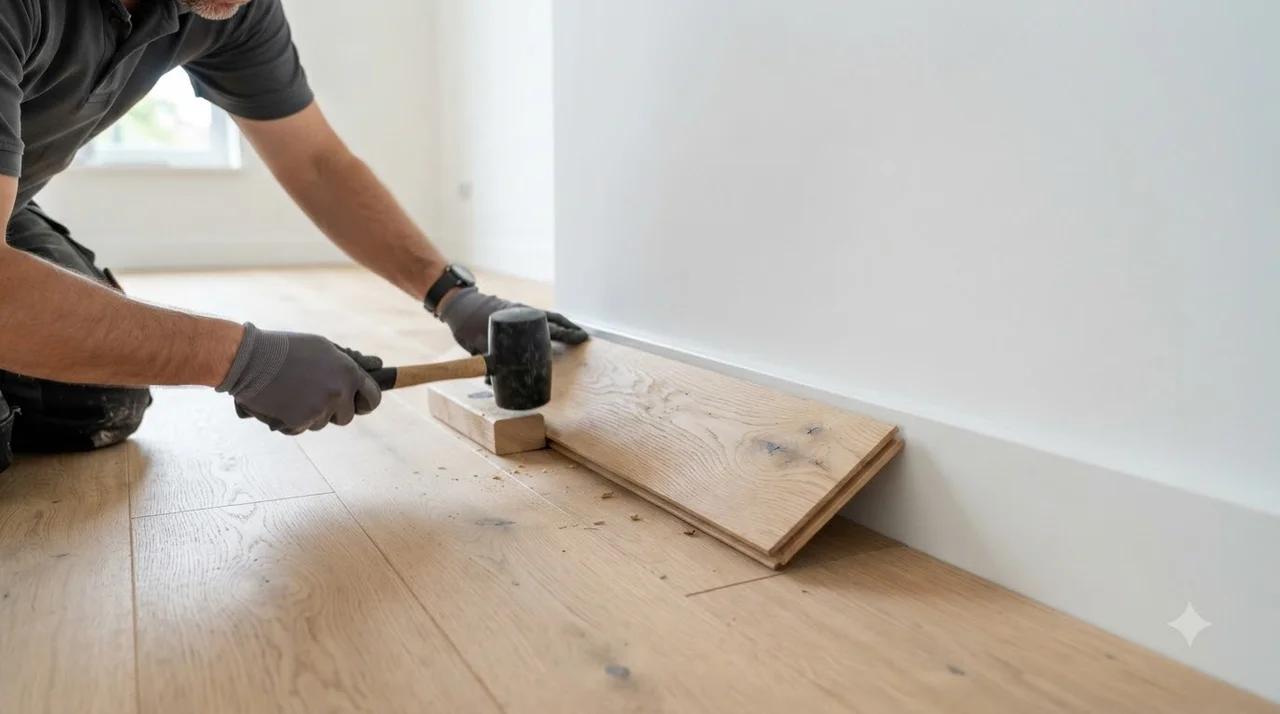

도배 마루 순서: 도배가 먼저일까, 마루가 먼저일까?

가장 의견이 분분한 도배 마루 순서는 각 현장의 마감재 방식에 따라 결정됩니다. 최근 인테리어 시장에서는 마루를 먼저 까는 시공법과 도배를 먼저 하는 시공법이 모두 활용됩니다.
A. 마루 선시공 방식
마루를 먼저 깔고 걸레받이를 돌린 후 도배지가 걸레받이 위로 타고 내려오게 태우는 방식입니다. 칼받이 마감이 깔끔하고 벽지가 들뜨지 않아 2026년 현재 가장 선호됩니다.
B. 도배 선시공 방식
도배를 먼저 하면 마루 재단 시 발생하는 먼지가 도배지에 앉지 않는 장점이 있습니다. 다만 마루 시공 시 도배지 하단이 상할 위험이 있어 보양재 설치가 필수입니다.
순서 오차로 인한 철거 재작업 및 보수비 방지 체크리스트

구축아파트 올수리 진행 시 억울한 추가 비용 투입을 막기 위해 시공 전 확인해야 할 필수 체크리스트입니다.
- ✔ 확장부 난방 배관 연장 확인: 샷시가 들어가기 전 바닥 난방 배관 미장 완결 여부 점검
- ✔ 전기 타공 위치 사전 확정: 목공 공사 시 콘센트 및 템바보드 간조명 전선 타공 선조치
- ✔ 문틀(도어)과 바닥 두께 계산: 마루나 타일 높이에 맞춰 문틀 하단 유격 설정
- ✔ 공정 간 보양 작업비 포함 여부: 마루 시공 후 가구 입고 시 보양지(플로베니아)敷設 확인
자주 묻는 질문
구축아파트 리모델링 전체 공사 기간은 보통 얼마나 걸리나요?
30평형 구축아파트 올수리 기준 평균 3주에서 4주(약 20~25일) 정도 소요됩니다. 샷시 주문 제작에 1주일 이상 걸리므로 철거 전 미리 측정이 완료되어야 공기 지연을 막을 수 있습니다.
도배와 마루 중 어떤 것을 먼저 시공하는 것이 좋나요?
최근에는 마루를 먼저 시공한 후 걸레받이를 설치하고 도배를 나중에 진행하는 방식이 마감 품질 면에서 더 우수하다고 평가받습니다. 단, 마루 보호를 위한 보양 작업을 철저히 해야 합니다.
살면서 부분 리모델링할 때도 이 순서를 지켜야 하나요?
네, 부분 수리 시에도 먼지가 많이 나는 철거·욕실·샷시 공정을 가장 먼저 진행하고 도배, 마루, 가구 설치를 나중에 진행해야 기존 기물 손상과 먼지 오염을 방지할 수 있습니다.
